Construction Technology ng DYNAMIC High Quality Large Area Wear-Resistant Floor

Kung nais mong gumawa ng isang magandang wear-resistant floor (o mataas na kalidad na curing infiltration floor), dapat mong harapin ang lakas ng kongkretong base, lalo na ang flatness.Ang isang magandang wear-resistant na sahig ay hindi lamang malapit na nauugnay sa kalidad ng wear-resistant aggregate.Ang mas mahusay na base course ground ay kinakailangan.Nilalayon ng papel na ito na mabigyan ka ng pinakakomprehensibo at kumpletong teknolohiya ng pag-level ng kongkretong laser at wear-resistant na sahig.Ang mga sumusunod na nilalaman ay ang mga pamamaraan ng konstruksiyon na ibinubuod ng Shanghai Jiezhou Engineering & Mechanism Co., Ltd. ayon sa maraming taon ng karanasan sa industriya.Para sa iyong sanggunian.

Proseso ng konstruksiyon: base course treatment → warehouse formwork setting → concrete feeding → laser leveling machine paving, vibrating at compacting → spreading metal aggregate → calendering at slurry extraction → polishing → watering at curing → mechanical joint cutting at grouting.

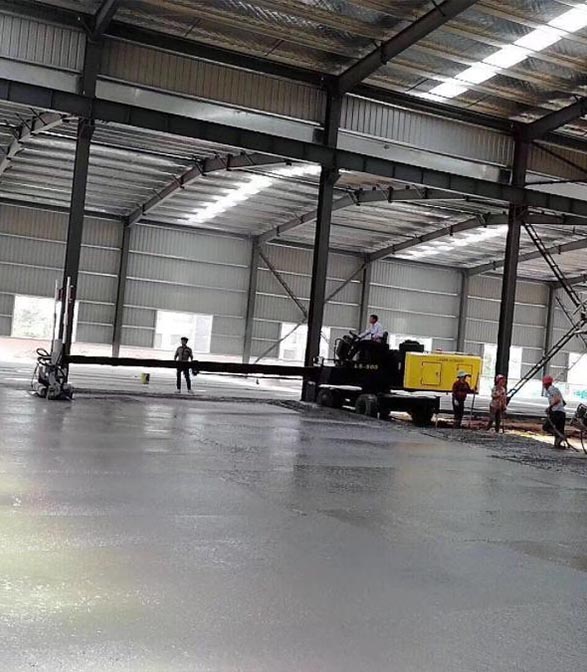

Larawan ng pagtatayo ng laser screed

Base na paggamot
1. Una, ang mga basura sa base course ay dapat alisin at walang sari-sari sa ibabaw ng base course.

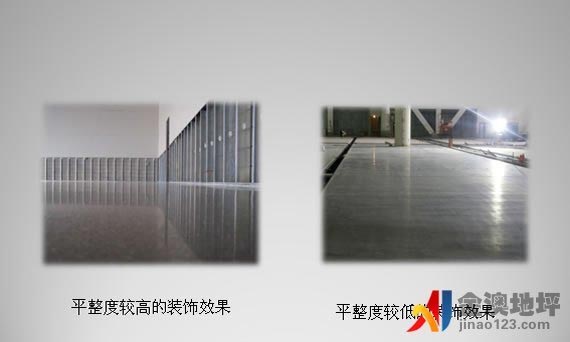

2. Pait ang lokal na nakausli na bahagi ng ibabaw upang gawing pare-pareho ang elevation sa ibabaw.Suriin kung ang flatness ng base course ay nakakatugon sa pamantayan sa loob ng ± 2cm mula sa elevation ng disenyo upang matiyak ang kapal ng sementadong kongkreto.

Mga setting ng template
Una, ayon sa posisyon ng haligi ng bakal ng buong planta, mga kinakailangan sa disenyo, paghahanda ng formwork, direksyon ng paglalakbay ng sasakyan at mga katangian ng pagtatayo ng mga kagamitan sa pag-level, ang isang maaasahang scheme ng pagbuhos ng konstruksiyon ay nabuo.Ang matibay na formwork ay dapat i-install sa lugar ng konstruksiyon.Ang formwork ay dapat na isang espesyal na formwork na gawa sa channel steel, at ang itaas na pagbubukas ng formwork ay dapat iakma upang gawin itong patag at pare-pareho sa loob at labas.

Itakda ang sliding layer
Matapos itayo ang formwork, ang lugar ng konstruksiyon ay dapat na sakop ng plastic film upang paghiwalayin ang base course mula sa kongkretong ibabaw upang bumuo ng isang sliding layer.

Nagbubuklod na reinforcement mesh
1. Ang reinforcement mesh ay dapat iproseso sa pamamagitan ng sentralisado at pinag-isang batching sa site, at dadalhin sa itinalagang posisyon para sa pagsasalansan pagkatapos ng pagbubuklod.Ang ibabaw ng reinforcement ay dapat malinis, walang dumi, kalawang, atbp. upang matiyak ang kalidad ng mga hilaw na materyales.Ang reinforcement mesh ay dapat na ganap na nakatali, at ang espasyo at sukat ay dapat matugunan ang mga kinakailangan sa disenyo at detalye.Pagkatapos ng pagbubuklod, suriin ang reinforcement mesh upang makita kung sapat na ang proteksiyon na layer, kung matatag ang pagkakatali at kung may pagkaluwag.
2. Bago magbuhos ng kongkreto, dapat itong ikabit sa itinalagang posisyon ng mga manggagawa.Ang laki ng reinforcement mesh ay 3M × 3m.

Pag-komisyon ng laser leveling machine

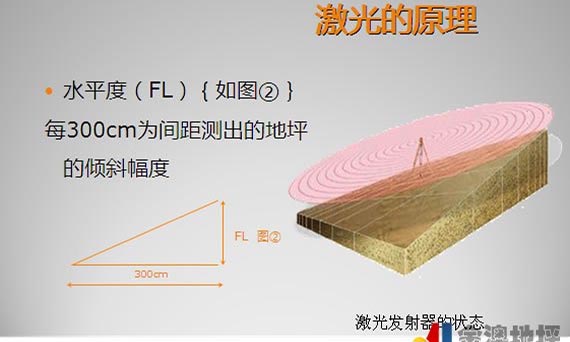

Bago magbuhos ng kongkreto, ang laser leveling machine ay dapat i-debug.Itayo at i-level ang laser transmitter, at ayusin ang level at taas ng leveling head ng concrete leveling machine ayon sa ipinadalang signal upang maging pare-pareho ito sa taas ng kongkretong lupa.Kasabay nito, ayusin ang pagkakaiba sa taas sa magkabilang dulo ng leveling head sa loob ng 0.5mm.Bago ang malakihang pagtatayo, gumamit muna ng kagamitan para sa pagsubok na produksyon at suriin upang matiyak na walang error.

Pagbuhos ng kongkreto
1. Ang komersyal na kongkreto ay dapat gamitin.Ang pagganap ng serbisyo ng komersyal na kongkreto ay dapat matugunan ang mga kinakailangan ng mga nauugnay na detalye, at ang pagbagsak ng kongkreto sa formwork ay dapat kontrolin sa 160-180mm.
2. Ang kongkreto ay dapat na sementado mula sa dulo sa isang maayos na paraan.Kapag ang kongkretong timpla ay ibinuhos sa formwork, ang pagbabawas ay dapat na puro at mabagal, at ang virtual na kapal ay dapat na mga 2cm na mas mataas kaysa sa formwork.Kung kinakailangan, ang materyal ay dapat bawasan o pupunan, at ang patayo at pahalang na mga seksyon ay dapat matugunan ang mga kinakailangan.Ang kongkreto ay dapat na patuloy na sementado nang walang pagkagambala.

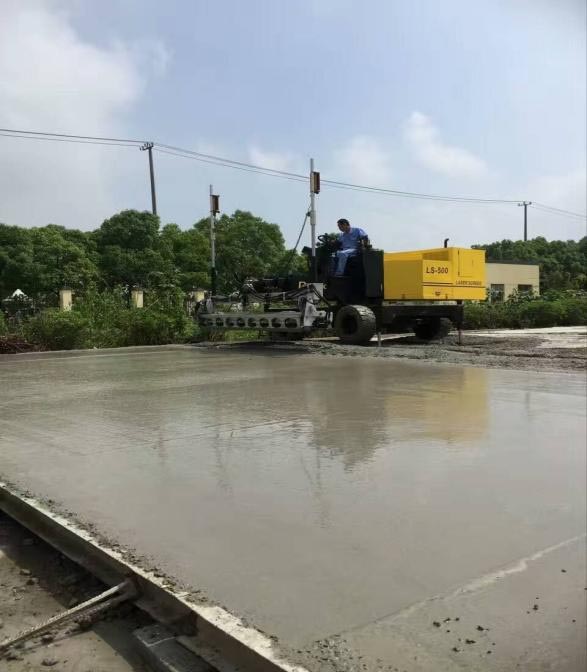

3. Pagkatapos ibuhos ang kongkreto, ang mga tambak ng kongkreto ay dapat na manu-manong i-level sa loob ng epektibong hanay ng teleskopiko na braso ng leveling machine, at pagkatapos ay ang vibration, compaction at leveling ay dapat kumpletuhin nang sabay-sabay gamit ang laser leveling machine.Sa proseso ng leveling, kumuha ng isang direksyon bilang prinsipyo, at humiga nang paatras mula sa loob patungo sa labas nang hakbang-hakbang.
4. Ang mga lugar kung saan ang mekanikal na konstruksyon ay hindi maaaring isagawa, tulad ng mga sulok at mga haligi ng bakal, ay dapat siksikin at i-level nang manu-mano.

Magsuot ng lumalaban na pagtatayo ng sahig
Bago ang unang pagtatakda ng kongkreto, ang disc trowel ay dapat gamitin sa halos plaster hanggang sa maalis ang slurry, at ang hardener ay dapat na pantay na ipamahagi sa kongkretong ibabaw.Matapos ang hardener ay sumisipsip ng isang tiyak na halaga ng tubig, simulan ang paggiling;Pagkatapos ng magaspang na paggiling, ang pangalawang layer ng hardener ay dapat ikalat, at ang halaga ng materyal ay dapat na 1 / 3 ng naunang proseso.Ang paggiling ng krus ay dapat isagawa sa panahon ng paggiling, at hindi pinapayagan ang nawawalang paggiling.

Trowel compaction at buli
1. Pagkatapos ng laser leveling, ang kongkreto ay dapat iangat at tapusin gamit ang isang kutsara bago at pagkatapos ng unang pagtatakda.Ang troweling operation ng disc grinder ay dapat isagawa nang maraming beses ayon sa hardening ng surface layer.Ang bilis ng operasyon ng mekanikal na troweling ay dapat iakma nang naaangkop ayon sa pagpapatigas ng kongkretong lupa, at ang mekanikal na troweling ay dapat isagawa nang patayo at pahalang.
2. Bago ang huling setting, palitan ang disc ng gilingan bilang isang talim, at ayusin ang anggulo para sa paggiling at pag-polish.Sa pangkalahatan, ang operasyon ng buli ay higit sa 2 beses upang gawing uniporme ang pagtakpan ng sahig.

Slit:Ang mga joints ay dapat putulin sa oras 2-3D pagkatapos ng pagtatayo ng wear-resistant surface course.Ang basang pagputol ay dapat gamitin para sa pagputol ng mga joints, na may kapal na 5cm at lalim na hindi bababa sa 1/3 ng kapal ng kongkreto.Ang cutting seam ay dapat na tuwid at maganda.

Paggamot: Matapos ang kongkreto ay pinakintab, ito ay dapat na sakop ng pelikula at natubigan para sa paggamot.Sa panahon ng paggamot, kapag ang kongkretong lakas ng ibabaw na kurso ay hindi umabot sa 1.2MPa, walang sinuman ang lalakad dito.

Caulking
1. Pagkatapos magaling ang sahig sa loob ng dalawang linggo, lubusan na linisin ang cutting joint at alisin ang lahat ng maluwag na particle at alikabok sa cutting joint.
2. Ang polyurethane sealant na may long-lasting elasticity at mabilis na curing ay dapat gamitin upang punan ang shrinkage joint.

Mga hakbang sa pagkontrol
1. Ang mga materyales na ginamit sa site ay dapat sumailalim sa pagtanggap ng site, at dapat isalansan sa itinalagang posisyon pagkatapos maipasa ang pagtanggap.Tandaan na ang mga materyales na may mga kinakailangan na hindi tinatablan ng tubig ay dapat gumawa ng mga kaugnay na hakbang laban sa kahalumigmigan at ulan.
2. Magbigay ng mga bihasang tauhan sa pamamahala ng konstruksiyon at mga bihasang operator ng konstruksiyon.Bago ang konstruksiyon, ang mga may-katuturang tauhan ay dapat ayusin upang magsagawa ng teknikal na pagsisiwalat sa wastong paggamit ng mga makina at kasangkapan sa konstruksiyon at ang kontrol sa mga pangunahing proseso, upang matiyak na ang mga tauhan ng konstruksiyon ay bihasa sa pagpapatakbo ng bawat proseso.
3. Ang mga makina at kasangkapan sa pagtatayo ay dapat matugunan ang mga kinakailangan, nasa mabuting kalagayan, at maghanda ng ilang ekstrang mahahalagang instrumento.
4. Ang kapaligiran ng pagtatayo ng site ay dapat panatilihing malinis at maayos upang maiwasan ang alikabok at iba pang sari-saring pagdumi sa lupa.
5. Ang mga bulsa, basura at iba pang mga basurang materyales na naiwan sa site ay dapat tanggalin araw-araw upang matiyak na ang site ay malinis pagkatapos ng trabaho.Sa kaso ng pag-aaksaya ng mga espesyal na materyales, ang paraan ng paggamot ay dapat alinsunod sa mga kinakailangan para sa paggamot ng mga espesyal na materyales.

Sa wakas, bilang karagdagan sa mahigpit na pagsunod sa mga pamamaraan sa itaas, ang isang mahusay na wear-resistant na sahig ay nangangailangan din ng koordinasyon at pakikipagtulungan sa pagitan ng kongkreto at ang wear-resistant na sahig.
Itinatag noong 1983, ang Shanghai Jiezhou Engineering & Mechanism Co., Ltd. ay nakatuon sa R&D, produksyon at pagbebenta ng makinarya sa larangan ng kongkretong sahig.Ang laser screed machine, power trowel, cutting machine, plate compactor, tamping rammer at iba pang makinarya ay gumagamit ng pinakabagong teknolohiya at malawak na pinupuri ng mga customer.
Mayroon itong mga customer sa higit sa 100 bansa sa buong mundo at nangunguna sa industriya.Kung mayroon kang anumang mga katanungan, maaari kang tumawag sa DYNAMIC, at maglilingkod kami sa iyo nang buong puso!


Oras ng post: Ago-24-2022
